2021年12月20日

安城市古井町T様邸 上棟いたしました

 お久しぶりです。アンモクの大橋です。

 いよいよ本年も12月半ばを過ぎまして、あと10日少しで大晦日です。

 この1年は住宅業界に限っても「ウッドショック、メタルショック、給湯器や半導体の入荷困難、原油の値上がりによる資材と運送費の高騰」や「住宅ローン控除の期間と控除率の削減」等々ありましたので、正直あまり良いイメージが有りません。

 しかし、国内の新型コロナの感染者数は微々たるものになっており、感染対策は必要なものの気軽に外食できる状態にあります。

 かく言う私も先週と先々週、仲間内での少人数の忘年会がありまして久々にお店でお酒を飲むことができました。

 数時間あっという間に過ぎてオーダーストップとなり、ほろ酔いで夜11時過ぎに駅からタクシーで帰宅〜とても幸せな時間に感じました。

 このまま新型コロナがインフルエンザ程度の認識になって、外出制限が無い世の中が続いてほしいです。


 さて、前置きはここまでとして、今回は「安城市箕輪町O様邸」について完成した内外装をお披露目する予定だったのですが、ガス給湯器の入荷が遅れてお引渡しを伸ばさざるを得なくなり、完成状態の写真が撮影できておりません。

 以上の理由で予定を変更して「安城市古井町T様邸」の現況をお伝えいたします。

 実は昨日、19日(日)友引にて上棟をおこないました。

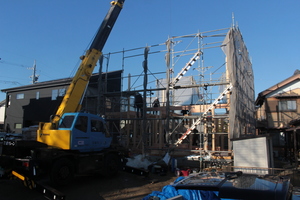

 T様邸〜上棟開始から30分が経過、柱立て完了しました

 柱の上に2階梁(はり)を組んで、剛床(合板)を固定

 剛床は安定した足場になり、作業効率と安全性がアップ

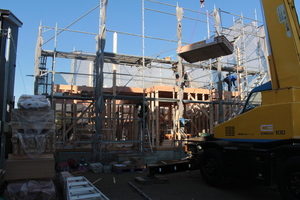

 クレーンでバルコニー剛床(直張合板)を吊っています

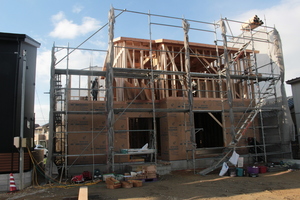

 小屋組(こやぐみ〜屋根の骨組)が半ばまで済みました

 同時進行で1階の外壁の耐力面材(ダイライト)施工中

 軒桁(けた)に垂木(タルキ〜屋根下地の角材)を固定

 午後2時過〜野地板(屋根面の下地合板)の施工が完了

 建物の西面を撮影〜2階の外壁の耐力面材の施工を開始

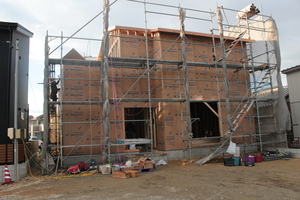

 午後4時に撮影〜バルコニー除いて耐力面材の施工完了

 少し寒かったですが晴天に恵まれ、誰もケガをせずに上棟(じょうとう〜家の棟を組み上げる事)を執り行う事ができました。

 今週一週間ずっと天気が良いので、鋼製建具(アルミサッシ)搬入と取付、外壁まわりの透湿防水シート張、屋根面の防災平板瓦ぶきを済ませてしまい、雨仕舞(あまじまい〜雨に対する備え)を完璧にして年末年始を迎える工程が組めました。

 お仕事の都合で立ち会えなかったお施主様には後日、お打ち合わせを兼ねておいでいただき、現場を見ていただく次第です。


 さて、本日はここまで、次回こそ「安城市箕輪町O様邸」の完成状態の内外装をご紹介したいと思います。

 長文にお付き合いいただき、ありがとうございました。


posted by ohashi at 18:19| 愛知 ☀| Comment(0) | 建築 | このブログの読者になる | 更新情報をチェックする

2021年12月09日

安城市古井町I様邸 基礎工事まもなく完了

 お久しぶりです。アンモクの大橋です。

 いよいよ本年も12月となりまして、冬らしく朝晩の冷え込みが目立って参りました。

 毎年恒例の年末行事というと、お歳暮と年末調整と年賀状と大掃除が思い浮かびますが、お歳暮のお渡しと年賀状の購入しか現時点では完了しておらず、結局は間際になって大急ぎで執り行うのが通例になっています。

 もっと早くから手掛けておけば後々苦労せずに済むのですが「毎年の事で、結局は何とかなってしまう」という変な自信があるので、ついつい後回しになりがちです。


 さて、本日は来週日曜日の12月19日に上棟を予定している「安城市古井町T様邸」の近況をお伝えいたします。

 11月中旬から基礎工事を始めて、今週で基礎の型枠の撤去まで工程が進みました。

 安城市古井町T様邸〜11月末、基礎の配筋検査時の全景

 基礎底盤の鉄筋組ピッチ(間隔)〜設計通りかチェック

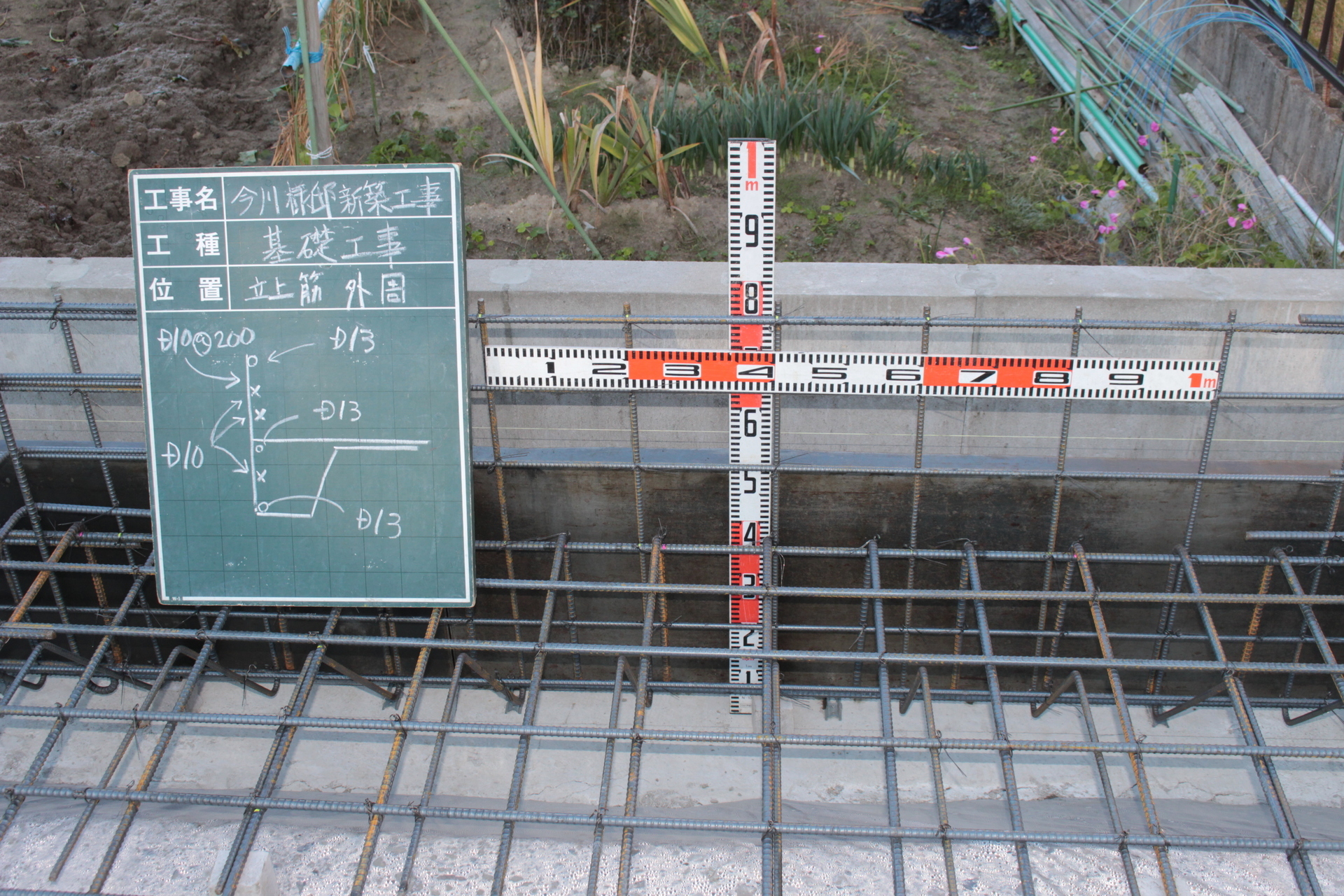

 基礎の立上り(外周)鉄筋組、スケール充ててチェック

 基礎の人通口(点検で人が出入りする所)周りの補強筋

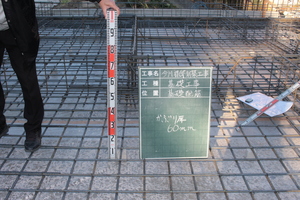

 かぶり厚(底から鉄筋までの距離)が充分かのチェック

 他にも様々な項目をチェックする鉄筋検査に合格した後、基礎のベース(底盤)コンクリートを打設しました。

 ベース部のコンクリート打〜圧送ポンプ車を使って施工

 ホースでコンクリート流す人、表面を均す人、役割分担

 ベースコンクリート完了〜数日間、触らずに養生します

 基礎の立上り(上に壁が乗る所)部の型枠を組んで固定

 玄関など土間床になる所は、型枠内に基礎断熱材を設置

 立上り部コンクリート打〜振動機で均一になるよう施工

 立上り部コンクリート打が完了〜数日間は養生期間です

 型枠の撤去〜後日、玄関部へ土間床下地コンクリート打

 コンクリート乾燥が進めば、次第に表面が白っぽく変化

 来週の中旬まで乾燥養生に充ててる間に、プレカット加工済の土台に防腐防蟻剤を塗って乾かしておきます。

 来週の後半で基礎の立上り上に土台を固定して大引(おおびき)を組み、床下断熱材を入れ込んで上に剛床(床直張り合板)をビス止めしたら床組みが完成です。

 18日に仮設足場を組み上げて19日(友引)の日曜日に上棟の予定、ここまで雨天を避けつつ順調に工程が進んできました。


 さて、長くなっておりますので本日はここまでとしまして、次回は他の現場の様子をお伝えいたします。

 長文にお付き合いいただき、ありがとうございました。
posted by ohashi at 18:21| 愛知 ☀| Comment(0) | 建築 | このブログの読者になる | 更新情報をチェックする
